X开发有限责任公司高压新装供电方案



用电申请情况

1、客户名称:XX开发有限责任公司(户号:     )

2、用电地址:XX西面华信香江花园(地税局旁)

3、用电用途:房地产小区用电,本次报装为17层1#、2#住宅楼,4层食堂等居民、消防、动力、公共照明用电。

4、用电性质:居民生活、非工业、非居民照明。其中电梯、泵房、消防设施、应急照明用电等三级负荷

5、小区用电负荷计算:

    居民生活用电:204户; 68户按8kW/户,计算得544kW ;136户按10kW/户,计算得1360kW,总1904kW,配置系数取0.5,得居民生活用电容量952kVA;

    居民生活安装壹台1000kVA变压器

    非工业用电:162kW(动力),166kW(消防动力),得非工业用电166kW(客户提供);

    非居民用电:食堂60kW;地下室、楼梯、消防照明:80kW (客户提供);

    非工业、非居民新装壹台400kVA变压器。

6、总报装容量:1×1000kVA +1×400kVA干式变压器,总容量:1400kVA;

7、报装情况:“怡和花园”小区总建筑面积为36029.82m2,总户数为204户。客户本次报装为整个小区的居民、消防、动力及非居民照明用电。本次客户预计交房用电的时间为明年12月,目前尚未开工。


供电方案

一、 报装范围:本次报装为 “怡和花园”的204户居民生活、非工业及非居民照明的用电。

二、 报装容量:新装壹台1000 kVA变压器、壹台400 kVA变压器,容量为1×1000kVA+1×400kVA,总容量为1400kVA。申请单电源供电。

三、 用电性质:居民生活、非居民照明、非工业用电,其中电梯、泵房、消防设施、应急照明用电等三级负荷。

四、 电压等级:10kV

五、 供电电源:主电源从10kV地税开闭所备用间隔接出,变压器距离电源约100米。备用电源从客户自备发电设备供电。

六、 供电线路及有关电气设备选型配置:

1、供电线路采用10kV高压电缆敷设,供电线路的导线规范由设计单位确定,建议按经济电流密度选择导线

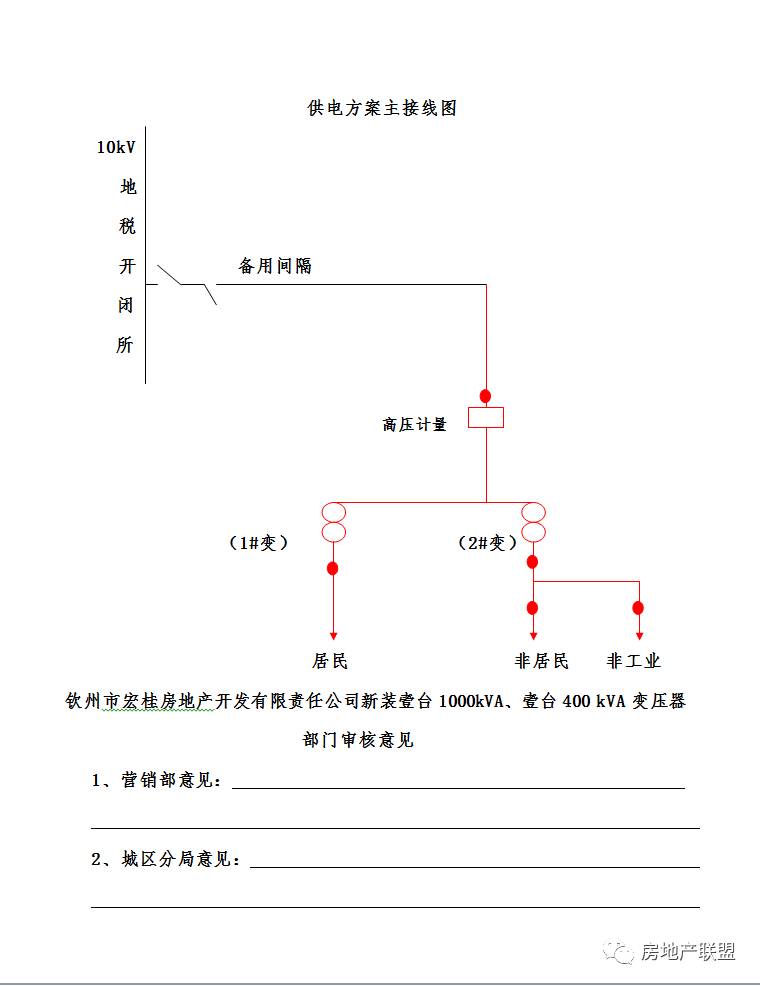

2、采用配电站方式供电。具体接线方式如供电方案主接线图所示。

3客户自备发电机容量应能满足三类负荷用电的需要。

4、客户须按桂经能源[2005]453号文的要求,出资安装电力需求侧管理终端。本次工程需安装电力需求侧管理终端壹套,安装在高压侧。

5、新装配变必须按容量配备无功补偿装置,400kVA补偿容量为120kvar、1000kVA补偿容量为300kvar。

6居民住宅用电应实行一户一表计量方式,采用低压集中抄表系统,低压集中抄表系统需满足自动化抄表系统技术要求。一户一表的安装应满足广西壮族自治区地方标准《居住区供配电设施建设规范》的要求。

七、计量方式及配置:

(一)、计量方式

总计量采用高压侧计量,在10kV高压进线侧计量,计量装置安装在配电站专用高压计量柜内。采用三相四线接线方式。

按不同用电性质的分类计量采用低压计量方式。分别安装用于计量居民、非居民照明、非工业用电类别的计量。采用三相四线接线方式。

(二)、计量装置的配置

1、高压计量配置:

配置0.2/0.5级10/√3/0.1/√3kV双绕组单相电压互感器三只,0.2S/0.5 S级100/5A双绕组单变比高压电流互感器三只,3×1.5(6)A、3×57.7/100V三相四线多功能电子表壹块,作为高压总计量及损耗电量计算依据。

2、低压计量配置:

(1)1000kVA(1#)变低压侧:

配置0.5S级1500/5A低压电流互感器三只、 1.5(6)A、3×220/380V三相四线多功能电子表一只,作为1#变低压总计量及居民生活用电计量依据。

(2)400kVA(2#)变低压侧:

配置0.5S级600/5A低压电流互感器三只、 1.5(6)A、3×220V/380V三相四线多功能电子表一只,作为2#变低压总计量及参考用电计量电量依据。

在总计量后配置400/5A低压电流互感器三只、 1.5(6)A、3×220V/380V三相四线多功能电子表一只,作为非工业用电计量依据。

在总计量后配置300/5A低压电流互感器三只、 1.5(6)A、3×220V/380V三相四线多功能电子表一只,作为非居民照明用电计量依据。

八、业扩费用

客户须按广西壮族自治区物价局文件桂价格[2008]523号文的要求,缴纳城市电缆工程建设费,具体为:250元/千伏安×1400千伏安=350000.00元整(叁拾伍万元整)。

九、其他事项

1、本方案不具备带电作业条件,建议采用停电作业方式接火。依据本方案办理电接火手续。

2、客户新建或改造配电设施须具备相应的规划定点文件,并向我局客户服务中心递交一份规划定点文原件。

3、客户接到本方案后,请详细阅读《供电方案答复书》背面的客户报装需知。严格按需知的要求开展受电工程的相关工作。

4、客户可自主选择有相应资质的设计、施工、设备材料供应单位。

5、根据《电力供应与使用条例》和国家有关规定,在用户的受送电装置上作业的人员,必须取得电力管理部门颁发的“电工进网作业许可证”。客户须在受电工程送电前将持证人员报供电局备案。

十一、方案有效期

根据《供电营业规则》第二十一条规定,本供电方案自批复之日起有效期为壹年。
